Сколько стоит провести газ в частный дом в 2025 году

Дата публикации: 24.03.2025 17:00
75 761
Время прочтения: 10 минут
Сколько стоит провести газ в частный дом в 2025 году

Содержание статьи

Показать
Скрыть

Даже с учетом госпрограмм подключение газа к дому может быть затратной и технически сложной процедурой. Рассказываем, что нужно для подключения дома к газу, сколько это стоит в 2025 году и какие расходы ожидают собственника дома — от проектных работ до оборудования и пусконаладки.

Кто подключает дом к газу

Газификацией занимается Единый оператор газификации. На местах подключение частных домов к магистральным трубопроводам выполняют:

  • региональные подразделения «Газпрома»;
  • аккредитованные партнерские организации.

Они проводят работы по врезке в газопровод, техническому присоединению и пуску газа.

Уточнить, какая организация отвечает за подключение в вашем населенном пункте, можно на сайте Единого оператора газификации. Перейдите в раздел поиска по населенным пунктам. Введите название города, села или деревни. Система высветит список компаний, которые работают в вашем регионе.

Пошаговая инструкция по подключению газа к частному дому

Шаг 1. Подайте заявку на подключение

Заявку можно подать:

После подачи заявления вы получите технические условия (ТУ). В них прописывают параметры подключения, точку врезки, требования к оборудованию и рабочее давление.

Важно: если поблизости нет газовой сети, вам могут отказать в подключении. Повторно подать заявку можно позже, после развития инфраструктуры.

Шаг 2. Подготовьте топографический план

Затем нужно заказать топографическую съемку участка. Ее делают геодезические компании с допуском СРО. Геодезисты подготовят вам карту местности в масштабе 1:500 с отображением дома, заборов, деревьев, коммуникаций и ближайшего газопровода. Этот документ нужен для проектирования газификации и последующих согласований.

Шаг 3. Оформите техплан на дом

Параллельно кадастровый инженер должен подготовить технический план здания. В нем указывают назначение объекта, площадь, этажность, высоту, поэтажный план и сведения о владельце. Перед оформлением обязательно проведите межевание участка.

Как бесплатно провести газ к дому

Шаг 4. Купите оборудование и выберите проектную организацию

Важно заранее закупить газовое оборудование — котлы, счетчики, трубы, чтобы избежать задержек при монтаже.

Затем выберите проектную организацию с лицензией и допусками. Она разрабатывает проект газификации на основе ТУ, техплана и топографической съемки.

Если прокладка труб указана в архитектурно-строительном проекте дома, дополнительный проект может не понадобиться.

Готовый проект нужно согласовать с газовой службой, после чего заключить договор на технологическое присоединение.

Шаг 5. Заключите договор на подключение

Для заключения договора с газовой службой нужно подать заявление. Это можно сделать онлайн или в офисе обслуживающей организации. На его основе оператор газораспределительной системы подготовит проект договора.

В течение десяти дней его нужно подписать и вернуть с приложенным проектом газификации. Затем для согласования даты работ с вами свяжется инженер газовой службы.

Шаг 6. Проведите строительно-монтажные работы

Газовая служба проводит трубу до границы участка. Монтаж внутри участка и в доме организует собственник — с помощью лицензированной подрядной организации. Работы должны соответствовать утвержденному проекту, нормам безопасности и выданным техническим условиям. После завершения всех работ необходимо заключить договор на техническое обслуживание оборудования и получить акт ввода в эксплуатацию.

Шаг 7. Подайте заявление на запуск газа

После подписания всех документов и проверки выполненных работ подается заявление на запуск газа. Газовая служба пломбирует счетчики и производит первый пуск.

С этого момента начинается поставка топлива, а потребление учитывается по установленным приборам учета. Одновременно подписывают договор на поставку газа. На этом этапе газификация считается завершенной.

Шаг 8. Запуск и начало использования газа

Для пользования газом нужны два договора — на поставку топлива и техническое обслуживание оборудования. Первый регулирует объемы и условия подачи газа, второй — периодическую проверку системы: раз в пять или восемь лет специалисты оценивают ее работоспособность и безопасность.

После подписания договоров газораспределительная организация устанавливает и опломбирует счетчики, а также проводит инструктаж по безопасному использованию плиты, котла и другого оборудования. С этого момента можно пользоваться газом в полном объеме.

Какие документы нужны для подключения газа к дому

Для подачи заявки на газификацию дома нужно подготовить следующие документы:

  • паспорт заявителя;
  • СНИЛС и ИНН;
  • выписку из ЕГРН на дом и земельный участок;
  • доверенность или письменное согласие собственника — если заявление подает представитель или наниматель;
  • расчет максимального часового расхода газа — нужен, если предполагаемый расход превышает 7 м³/ч;
  • ситуационный план — схему расположения участка на карте: с указанием улиц, соседних домов и дорог. Можно подготовить самостоятельно или использовать скриншот из онлайн-карт.

Сколько стоит подключить дом к газу

Стоимость подключения к централизованному газоснабжению зависит от региона, удаленности участка от газопровода, типа оборудования и сложности работ. В среднем она варьируется от 100 000 до 500 000 рублей. Это ориентировочный диапазон, который приводят газораспределительные организации и сервисы оператора газификации.

На цену влияют следующие факторы:

  • расстояние от участка до точки врезки в газопровод;
  • мощность и количество газового оборудования — котел, плита, колонка и другое;
  • необходимость проектирования газопровода внутри участка;
  • стоимость материалов и работ в регионе;
  • подключение по социальной программе или вне ее.

Рассчитать приблизительную сумму можно с помощью онлайн-калькулятора на сайте Единого оператора газификации.

Мы сделали примерный расчет стоимости подключения газа к частному дому на основе данных официального онлайн-калькулятора Единого оператора газификации РФ, среднерыночных цен на оборудование, а также усредненных расценок на услуги кадастровых инженеров.

Для примера взяли типовой дом площадью 8×8 м в Республике Алтай. Дом попадает под программу социальной догазификации. Это значит, что газ бесплатно доводят до границы участка, а все остальное — внутреннюю разводку, оборудование, пуск и документацию — оплачивает владелец. Если бы дом не попал под программу, стоимость строительно-монтажных работ была бы выше на 84 600 рублей: 91 998 рублей — если дом попадает под программу социальной газификации, и 177 398 рублей, если дом не попадает под программу. В расчете задано расстояние от точки врезки до дома — 100 метров, длина разводки внутри дома — 4 метра.

1 из 5

Исходные показатели — собрали в таблице ниже.

ПоказательНюансы

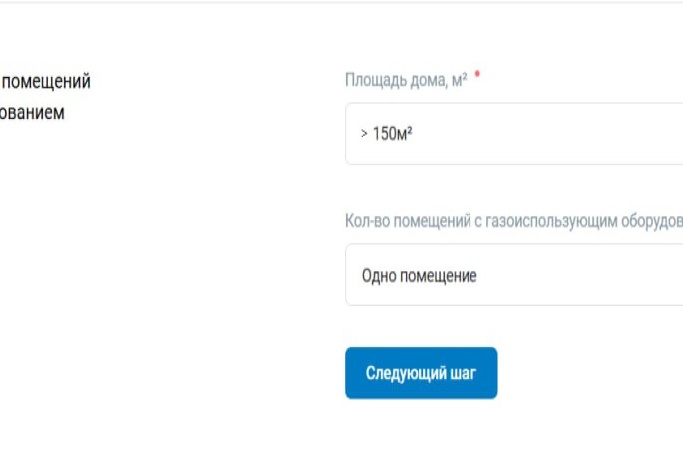

площадь домаболее 150 м²

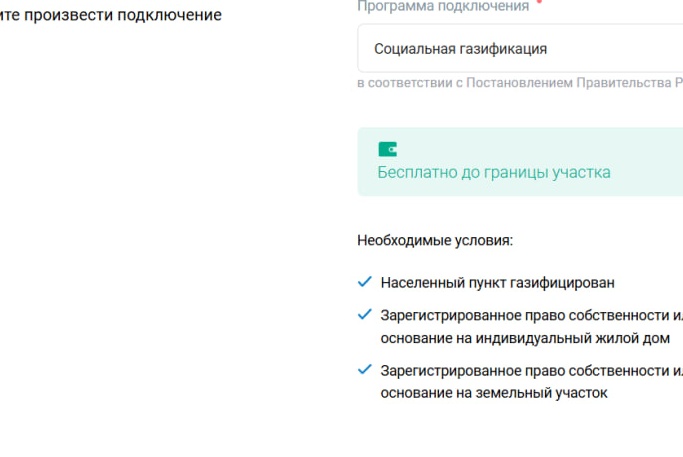

программа подключениясоциальная догазификация

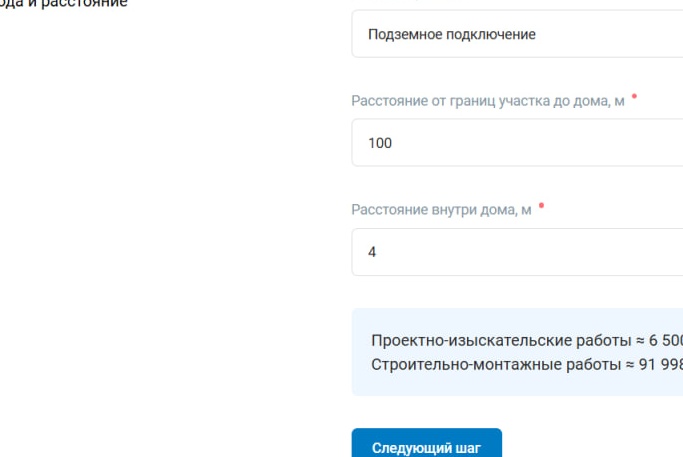

газопроводподземное подключение
расстояние от границы участка до дома100 м
расстояние внутри дома4 м

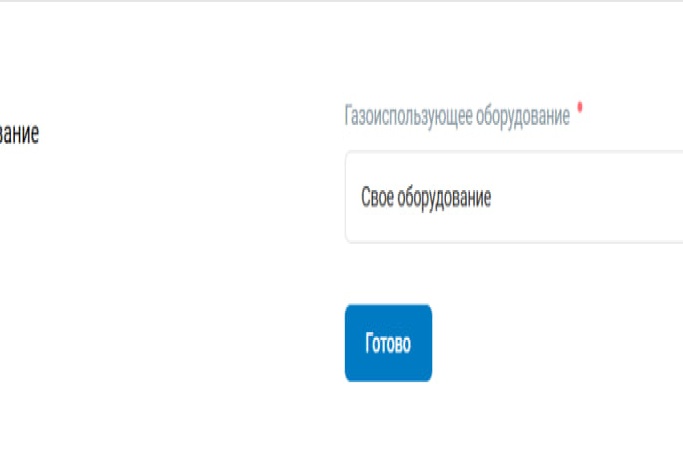

газоиспользующее оборудованиесобственное

Ниже подсчитали стоимость работ на всех этапах подключения дома к газу.

ШагОсобенностиСтоимость, рублей
проектно-изыскательские работыпо калькулятору Единого оператора газификации6500
строительно-монтажные работыПодземная прокладка 100 м + ввод в дом91 998
газовый котел двухконтурный, 24 кВтсобственное оборудование, рыночная ценаот 45 000
счетчик газарыночная цена с установкойот 6000
дымоход, если требуетсявнешний или коаксиальныйот 10 000
фурнитура, краны, сигнализаторы утечкибезопасность и арматураот 7000
пусконаладка и регистрацияпуск газа, оформление актовот 10 000
кадастровые работыакт привязки дома и уточнение границот 8000

Общая стоимость работ —  в таблице ниже.

КатегорияСтоимость, рублей

работы по подключению по калькулятору≈ 98 498
оборудование и дополнительные расходы≈ 86 000
кадастровые услуги≈ 8 000
итого≈ 192 500

При расчетах мы опирались на открытые прайсы подрядчиков по газификации в Московской, Тульской, Воронежской и Ярославской областях. Учитывались усредненные тарифы, поскольку разброс по регионам может достигать 20–30%.

Цены на газовые котлы, счетчики и фурнитуру ориентировочные. Мы взяли цены из онлайн-каталогов магазинов техники для дома. В 2025 году стоимость стандартного двухконтурного котла начинается от 42–45 тысяч рублей. Счетчики — от 5500 до 8000 рублей. Фурнитура и сигнализаторы утечки стоят в пределах 5000–10 000 рублей в зависимости от комплектации.

Для уточнения сумм также использовали отзывы с профильных форумов и площадок, где публикуют сметы, копии договоров и актов выполненных работ.

Важно: в расчетах мы указали приблизительные цифры. Точные суммы зависят от индивидуальных условий, в том числе ландшафта участка, удаленности от газовой магистрали и стоимости работ в вашем регионе. Точную сумму можно получить после проектирования и согласования всех этапов.

Сроки подключения газа к дому

Срок подключения зависит от расстояния до газопровода и условий местности. Если труба находится рядом — не более 200 метров от участка — газ должны провести за 135 дней. Если расстояние больше, срок может увеличиться вплоть до четырех лет, сказано в пункте 53 Правил подключения:

  • для заявителей первой категории срок не должен превышать 135 дней;
  • для второй категории — от полутора до трех лет, если в инвестпрограмме или соглашении сторон не предусмотрены другие цифры;
  • для третьей категории и при подключении по индивидуальному проекту — не более двух лет, если договором не предусмотрено до четырех лет.

Иногда срок подключения могут увеличить. Например, работы продлят на 30 дней, если нужны установка пункта редуцирования газа, бестраншейная укладка труб или пересечение дороги и другие коммуникации. Если труба проходит через участки в частной собственности, сроки работ могут увеличиться на 50 дней.

О чем важно помнить при газификации частного дома: главное

  • Стоимость и сроки подключения газа к частному дому зависят от расстояния до газопровода, сложности ландшафта и категории заявителя. Сколько времени займет подключение, также зависит от того, кто подает заявку: собственник, представитель, участник программы догазификации и так далее.
  • Сроки подключения могут составить от 135 дней до четырех лет. Минимальный срок — для участков в 200 метрах от газопровода. Если расстояние больше или условия сложные, работы могут занять до четырех лет.
  • За газификацию отвечает Единый оператор — компания «Газпром». На местах работы выполняют региональные подразделения или аккредитованные подрядчики. Узнать, кто именно отвечает за подключение в вашем районе, можно на сайте оператора.
  • Для подключения газа к дому нужно подать заявку и пакет документов: паспорт, СНИЛС, ИНН, выписку из ЕГРН, согласие собственника, если подает представитель, расчет расхода газа, если потребление более 7 м³/ч, ситуационный план участка.
  • Подать заявку можно через сайт Единого оператора, на портале «Госуслуги», в МФЦ или напрямую в офисе газовой службы.
  • После подачи заявки выдадут технические условия. В них указано, где будет врезка в газопровод, какое оборудование разрешено использовать, какое давление подается и другие параметры подключения.
  • Также важно заказать топографическую съемку участка. Ее выполняют геодезисты с допуском СРО. На съемке отображаются дом, забор, деревья, инженерные сети и ближайший газопровод.
  • Параллельно  нужно оформить технический план дома. Его готовит кадастровый инженер.
  • Когда документы готовы, можно купить необходимое оборудование: котел, счетчики, трубы и заказывать проект газификации. Проект готовит лицензированная организация на основе технических условий, топосъемки и техплана.
  • После согласования проекта с газовой службой заключат договор на технологическое присоединение. Это обязательный этап перед началом работ.
  • Газовая служба монтирует трубу до границы участка. Все работы на участке и внутри дома организует собственник. Подрядчик должен иметь лицензии и соблюдать технические нормы.
  • После завершения работ подписываются акты сдачи-приемки. Газовики проверяют систему и выдают разрешение на пуск газа.
  • Чтобы начать использовать газ, нужно заключить два договора: на поставку топлива и на техническое обслуживание оборудования. Без них газ не запустят.
